【高质量发展 衡东在行动】湘投国际:项目加快进度有序推进

来源:衡东县融媒体中心      发布时间:2024-04-22

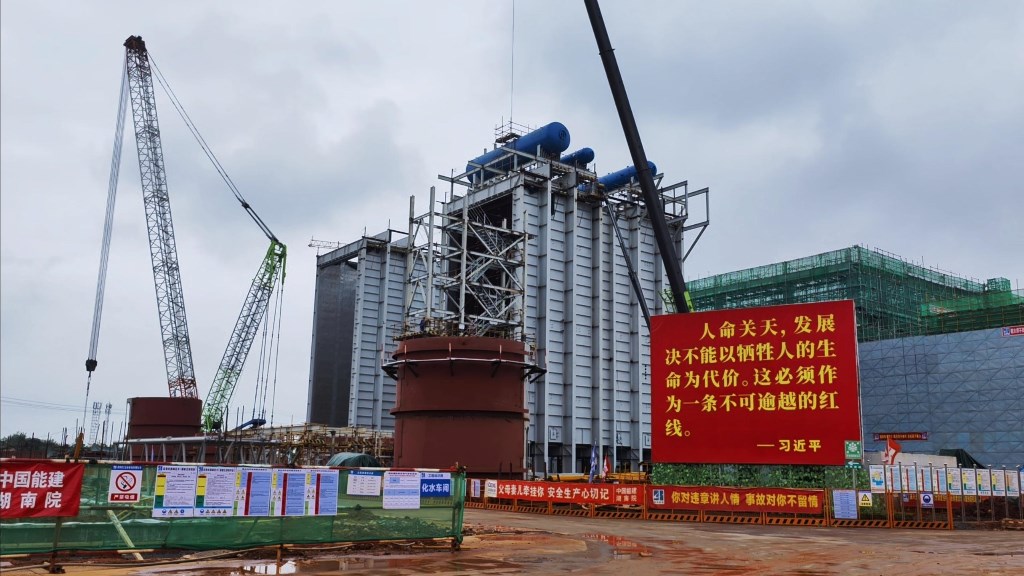

衡东融媒4月22日讯(融媒体记者 苏伟哲)近日,湘投国际衡东燃气发电项目余热锅炉已完成主体钢架搭设、模块安装和汽包安装,标志着该项目再次完成一个重要的项目里程碑节点,为接下来的锅炉设备管道安装工作奠定了坚实的基础。

湘投国际衡东2×490MW级燃气-蒸汽联合循环发电项目是我县重点建设项目之一,该项目于2023年10月浇筑主厂房第一方混凝土,目前余热锅炉已完成主体钢架搭设、模块安装和汽包安装,主厂房基础、机岛基础、烟囱供氢站、消防车库、特种材料库基础已施工完成,机械冷却通风塔、厂内道路、雨污水管道等正在施工中,计划 2024年12月底前实现#1机组并网发电。

据了解,湘投国际衡东2×490MW级燃气-蒸汽联合循环发电项目位于衡东经济开发区,是省、市、县三级重点项目。项目规划用地231亩,计划总投资24.8亿元。项目建成投产后,将承担湖南省电网迎峰度冬、迎峰度夏的保供工作。每年发电量约19.6亿千瓦时,消耗天然气约3.7亿立方米,预计年产值10亿元以上,年创税8000万元以上。
