衡东县征地拆迁"百日攻坚大会战"工作简报

来源:储备中心      发布时间:2022-10-09


第6期


衡东县征地拆迁工作领导小组办公室                2022年9月28日


领导调度

9月26日,县委常委、县政府常务副县长颜亚华到河西泵业智造产业园项目现场调研征地拆迁及清表腾地工作情况。随后,组织相关人员召开项目建设工作调度会,会上,颜县长对前期征拆工作专班所取得的成绩给予了充分肯定,并鼓励专班工作人员再接再厉、再创佳绩,同时对下阶段项目建设相关具体工作进行了安排部署。

工作进展

一、洣水、新塘片区征拆工作进展

1、9月15日县委二级调研员晏志君、罗敏在新塘镇召开城乡生活垃圾一体化项目工作调度会,县人大、县城管局、县城乡投公司、县自然资源局等相关部门人员参加会议,会上明确了工作任务,理顺了工作体制,并要求在9月30日前必须完成征地。

2、截止目前,旭达养生养老项目已完成6栋房屋拆迁,拆除房屋建筑总面积为3431.92㎡,项目需安置7户拆迁户共计27空安置地,目前安置地分配工作以抽签方式已落实到户,下阶段将加快推进安置地基础工程建设工作。

3、根据洣水镇、新塘镇片区征地拆迁工作组安排,原城关粮站169栋D级危房拆迁由李仲鹏、舒象国、颜年平负责,目前就原项目拆迁安置方案与现行征拆政策情况多次与拆迁户代表征求意见,为领导就下阶段拆迁工作提供决策依据。


二、县河西片区征拆工作进展

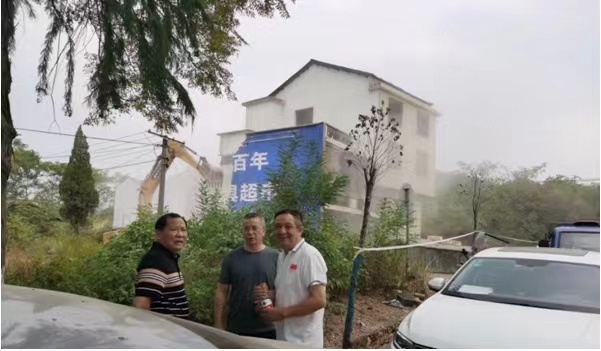

9月11日,县委三级调研员吴将林到泵业智造产业园项目现场督导房屋拆除工作。

河西片征拆专班工作人员主动放弃中秋节三天休假,利用节假日群众返乡过节契机,加班加点进村入户做群众思想工作,并在中秋节放假期间拆除房屋5栋。截止目前,泵业智造产业园项目37栋房屋已全部完成拆除,青苗补偿兑付全部落实到户,完成迁移坟墓17冢。同时已按省厅要求完善好项目用地报批资料并移交县自然资源局,完成了用地报批入窗。征拆工作专班全员上阵、合力攻坚,如期推进项目建设,确保了项目顺利落地。


三、县经开片区征拆工作进展

9月22日,县委二级调研员晏志君,县政协党组成员、二级调研员向卫平在县经开区召开大浦片区征拆工作会议,县经开区、大浦镇政府、浦园公司等相关负责人及大浦片征拆专班全体人员参加会议。会上对湘投片征地过程中遇到的问题及"135"工程升级版、标准化厂房、辉宏机械等项目遗留问题进行疏理和分析,确定了处理方案和措施,并就如何快速推进当前工作进行了安排部署。截止目前:1、已完成湘投国际燃气项目231亩土地用地报批资料的提交;2、标准化厂房项目完成1户房屋拆迁安置协议签订工作;3、辉宏机械项房屋拆迁工作已全部完成,76冢坟墓迁移完毕,土方工程接近尾声;4、"135"工程升级版项目正在启动地勘工作。
